Exemples de plans de projet réels : trouvez l’exemple ou le modèle parfait pour n’importe quelle méthodologie de gestion de projet

By Lulu Richter | 14 October 2024 (mis à jour 18 October 2024)

Les plans de projet fournissent une feuille de route claire pour atteindre les objectifs du projet. Nous avons rassemblé plus d’une dizaine d’exemples et d’images parmi les plus utiles du monde réel afin que vous puissiez vous en inspirer, quelle que soit la méthodologie de gestion de projet que vous choisissez.

Cet article contient les modèles suivants :

Exemples de plan de projet

Des méthodologies Agile et CPM en passant par Six Sigma et plus encore, ces exemples illustrent diverses approches de la planification de projet. Chaque exemple montre comment les équipes peuvent adapter les plans de projet à des projets spécifiques. Utilisez ces exemples comme source d’inspiration pour créer un plan qui convient à votre méthodologie et permet à votre équipe de rester sur la bonne voie.

L’exemple de plan de projet de base présente les différents éléments d’un plan de projet, étape par étape. Utilisez-le comme base et ajoutez ou remplacez les sections qui correspondent à la méthodologie choisie.

Rappel : vous pouvez mettre en forme un plan de projet de la manière qui convient le mieux aux besoins de votre projet. Ces modèles de plan de projet pour PowerPoint sont une excellente ressource pour les équipes qui doivent présenter un plan de projet aux parties prenantes. Vous pouvez également créer un document complet et partageable avec l’un de ces modèles de plan de projet pour Microsoft Word.

Exemple de plan de projet de base

Dans cet exemple de plan de projet, une enseigne de salles de sport crée un aperçu complet de la manière d’aborder la refonte de son site Web avec l’intégration de l’IA. Il passe en revue tous les éléments clés d’un plan de projet de base, notamment le périmètre, les objectifs, le calendrier, les rôles, le budget, les métriques de réussite, etc.

Pour voir cet exemple dans un modèle gratuit à remplir, faites défiler la page jusqu’au lien de téléchargement dans la section suivante.

Refonte du site Web de Be Strong Fitness Studios avec intégration de l’IA

  1. Récapitulatif : Be Strong Fitness Studios entreprend un projet de refonte de son site Web axé sur l’intégration d’outils d’IA pour améliorer l’expérience utilisateur et l’efficacité opérationnelle. L’objectif principal est d’intégrer des fonctionnalités pilotées par l’IA pour créer une expérience plus personnalisée en mettant en relation les membres avec des coachs et des cours de fitness en fonction de leurs préférences et de leurs objectifs physiques. De plus, l’intégration de l’IA simplifiera la planification des cours et les annulations, ce qui rendra le processus plus facile et plus flexible pour les utilisateurs. Le projet se concentrera uniquement sur la mise en œuvre fluide de ces solutions d’IA dans l’infrastructure du site Web existante, en veillant à ce que les membres puissent profiter de ces nouvelles fonctionnalités sans interruption. En misant sur l’IA, nous visons à rationaliser les opérations et à fournir une plateforme numérique améliorée et conviviale à nos membres.

  2. Périmètre du projet : ce projet se limite à l’intégration d’outils d’IA au site Web existant de Be Strong Fitness Studios. Cela comprend le développement et la mise en œuvre de fonctionnalités d’IA pour améliorer la mise en relation entre les membres avec les coachs et cours en fonction des objectifs physiques et préférences de chacun. En outre, le périmètre couvre l’intégration de fonctionnalités pilotées par l’IA pour simplifier le processus de planification et d’annulation des cours afin de fournir une expérience utilisateur plus fluide.

    Le projet se concentrera sur l’amélioration de l’infrastructure existante du site Web sans remaniement majeur de sa disposition ou de son contenu. Des tests seront effectués pour s’assurer que les outils d’IA fonctionnent correctement sur tous les appareils et que tous les problèmes affectant l’expérience utilisateur sont résolus.

    Est exclue du projet la modification de la conception visuelle du site Web, des systèmes tiers ou des processus internes sans rapport avec l’intégration de l’IA. Le projet se terminera par un lancement en douceur des outils d’IA, suivi d’une formation pour aider le personnel à gérer et utiliser les nouvelles fonctionnalités.

  3. Objectifs et buts

    1. Intégrer des outils d’IA pour fournir des recommandations personnalisées de coachs et de cours en fonction des préférences des membres.
    2. Mettre en œuvre un système de planification basé sur l’IA qui réduit le temps de réservation des cours de 30 %.
    3. S’assurer que le site Web est entièrement optimisé pour les appareils mobiles, pour une expérience fluide sur tous les appareils.
    4. Élaborer des plans d’entraînement générés par l’IA qui s’adaptent au niveau physique, aux préférences et aux objectifs de chaque membre, en fournissant des routines d’entraînement personnalisées qui évoluent en fonction des progrès réalisés.
    5. Réduire les problèmes techniques après le lancement à moins de 5 % grâce à des tests approfondis et à un déploiement progressif.
    6. Fournir une formation au personnel pour s’assurer que les équipes internes peuvent aider efficacement les membres à utiliser les nouvelles fonctionnalités d’IA.
    7. Améliorer l’expérience utilisateur globale Viser un taux de satisfaction des utilisateurs de 90 % dans les trois mois suivant le lancement.

  4. Calendrier du projet et jalons

    Phase de projetJalons clésEstimation de l’achèvement
    Phase 1 : rassemblement et planification des besoinsFinaliser les exigences en matière de fonctionnalités d’IA.Semaine 2
    Évaluer la compatibilité de l’infrastructure du site Web avec les outils d’IA.Semaine 3
    Renseigner la section plan de projet, chronologie et affectation des ressources.Semaine 4
    Phase 2 : sélection et conception des outils d’IASélectionner les outils d’IA appropriés pour la mise en correspondance des cours et des coachs.Semaine 6
    Finaliser l’architecture du système et le plan d’intégration de la conception.Semaine 8
    Finaliser la configuration de l’infrastructure back-end pour l’intégration de l’IA.Semaine 12
    Phase 3 : développement de l’intégration de l’IAMettre en œuvre la mise en relation cours/coachs assistée par l’IA.Semaine 16
    Développer des fonctionnalités de planification et d’annulation basées sur l’IA.Semaine 20
    Garantir le bon fonctionnement de l’IA avec l’infrastructure du site Web existante.Semaine 22
    Phase 4 : tests et assurance qualitéEffectuer des tests de fonctionnalité et de convivialité sur tous les appareils.Semaine 24
    Tester la précision et l’interaction avec l’utilisateur de l’IA.Semaine 26
    Effectuer des tests de sécurité et de performances.Semaine 28
    Phase 5 : formation et lancement progressifFormer le personnel aux outils d’IA et à la gestion du site Web.Semaine 32
    Lancer le déploiement progressif pour un petit groupe d’utilisateurs afin d’obtenir un retour.Semaine 33
    Optimiser en fonction du retour sur les tests bêta.Semaine 34
    Phase 6 : déploiement completLancer le site Web complet optimisé par l’IA auprès de tous les membres.Semaine 37

  5. Rôles et responsabilités

    RôleResponsabilitésChef(s) d’équipe
    Chef de projetSuperviser la chronologie du projet, les ressources et les livrables ; coordonner les équipes.Krista Ahmed, cheffe de projet
    Équipe de développement WebMettre en œuvre et intégrer des outils d’IA dans l’infrastructure du site Web existante.Léa Giordano, développeuse principale
    Spécialistes de l’IADévelopper et personnaliser les fonctionnalités d’IA pour la mise en correspondance coach/cours et la planification.Fiorella Fitzgerald, ingénieure principale en IA
    Concepteurs IU/UXS’assurer que l’interface utilisateur est intuitive et qu’elle soit en phase avec les fonctionnalités de l’IA ; se concentrer sur la réactivité mobile.

    Henry McNeal, concepteur principal de l’interface utilisateur

    Mateus Tobin, concepteur principal de l’expérience utilisateur

    Équipe chargée de l’assurance qualité (QA)Effectuer des tests de fonctionnalité, de performances et de sécurité sur les appareils et les navigateurs.Jamal King, chef de l’équipe QA
    Coachs de fitnessFournir des commentaires sur la façon dont les outils d’IA devraient mettre en relation les membres avec des coachs et des cours en fonction de leurs objectifs physiques personnels.Petrus Nishimura, responsable des coachs
    Équipe chargée du service clientAider les membres à apprivoiser les nouveaux outils d’IA et gérer les commentaires des utilisateurs après le lancement.Sarah Goodwin, responsable du service client
    Équipe d’assistance informatiqueGérer les problèmes techniques après le lancement et s’assurer que le serveur/l’infrastructure d’hébergement prend en charge les nouveaux outils d’IA.Tamika Marshall, responsable informatique
    Sponsor exécutifApprouver les décisions importantes ; superviser l’alignement du projet avec les objectifs stratégiques globaux.Jonathan Wong, directeur opérationnel
    Équipe chargée de la formationFormer le personnel interne à l’utilisation et à la gestion des nouvelles fonctionnalités d’IA.Kiran Gupta, responsable de la formation

  6. Coût de référence

    Catégorie de dépenseAlloué
    Logiciels/outils d’IA40 €
    Coûts des spécialistes de l’IA60 €
    Mise à niveau de l’hébergement et des infrastructures10 000 €
    Tests et assurance qualité15 000 €
    Coûts de formation et d’assistance5 000 €
    Coûts de conception de l’IU/UX20 000 €
    Coûts de développement Web50 000 €
    Total des coûts de référence estimés200 000 €

  7. Plan de gestion des coûts

    • Suivi : le chef de projet procédera au suivi de tous les coûts réels par rapport aux coûts de référence tout au long des phases du projet. Les coûts seront vérifiés chaque mois afin de repérer tout écart ou risque de dépassement du budget.
    • Gestion des écarts : un seuil de variance de 10 % sera établi. Si les coûts réels dépassent le niveau de référence de plus de 10 %, des mesures correctives (telles que l’ajustement du périmètre, des ressources ou du calendrier) seront évaluées et mises en œuvre.
    • Mises à jour et ajustements : si nécessaire, des ajustements seront apportés aux coûts de référence au moyen de processus officiels de contrôle des changements, afin de s’assurer que tout changement apporté au budget est documenté et approuvé par le sponsor du projet.
    • Examens des coûts par jalon : à chaque jalon du projet (comme l’achèvement des phases de développement et de test de l’IA), un examen des coûts sera effectué pour s’assurer que le projet reste sur la bonne voie d’un point de vue financier.

  8. Plan de gestion des risques

RisqueImpactProbabilitéPlan d’atténuation
Le calendrier du projet pourrait être prolongé, ce qui entraînerait une augmentation des coûts.ÉlevéMoyenneAllouer des ressources de développement supplémentaires et effectuer des bilans réguliers de l’avancement afin d’assurer un achèvement en temps opportun.
Le projet peut dépasser le budget, avec un impact sur la performance financière globale.MoyenMoyenneÉtablir un processus de contrôle budgétaire strict, examiner les dépenses régulièrement et ajuster le périmètre ou les ressources si nécessaire.
Les outils d’IA peuvent ne pas fonctionner comme prévu, ce qui réduit la satisfaction des utilisateurs.ÉlevéFaibleEffectuer des tests approfondis tout au long de la phase de développement et consacrer du temps au dépannage et à la correction des bogues.
Les membres peuvent avoir du mal à utiliser les nouvelles fonctionnalités d’IA, ce qui peut avoir un impact sur l’engagement.MoyenÉlevéeFournir des guides d’utilisation clairs, proposer des sessions de formation et mettre en œuvre un lancement progressif pour recueillir un feedback et apporter des améliorations.
La violation des données des utilisateurs ou de la sécurité du système pourrait nuire à la réputation de la marque.ÉlevéFaibleMettre en œuvre des mesures de sécurité avancées, effectuer des tests de sécurité rigoureux et mettre régulièrement à jour le système.

  1. Plan de communication : l’équipe du projet organisera des réunions deux fois par semaine pour discuter de l’avancement du projet, traiter les obstacles et passer en revue les tâches à venir. L’équipe de développement organisera des réunions debout quotidiennes pendant les phases de développement et de test de l’intégration de l’IA et d’assurance qualité. Les principaux intervenants, y compris le sponsor du projet et l’équipe de direction, recevront des rapports d’avancement mensuels qui mettront en évidence les réalisations, les jalons à venir, les actualisations budgétaires et les risques potentiels. Pour toute question ou décision critique nécessitant une attention immédiate, l’équipe organisera des réunions ad hoc. La plateforme de gestion de projet centralisera tous les documents, les calendriers et les communications liés au projet afin de s’assurer que tous les membres de l’équipe peuvent accéder aux informations les plus récentes. À chaque jalon, comme après l’intégration et les tests de l’IA, l’équipe procédera à des examens post-phase afin de recueillir un feedback et d’apporter les ajustements nécessaires. Des lignes directrices claires en matière de communication désigneront des chefs d’équipe spécifiques, lesquels diffuseront l’information à leurs équipes respectives.

  2. Métriques d’évaluation et de réussite des projets : l’évaluation du projet de refonte du site Web de Be Strong Fitness Studios vise à évaluer l’efficacité de l’intégration de l’IA, l’adoption par les utilisateurs et la réalisation globale du projet. Le projet a permis d’améliorer l’expérience utilisateur en intégrant la mise en correspondance des cours et des coachs basée sur l’IA, ainsi qu’en optimisant la fonctionnalité de planification. Les métriques de réussite comprennent l’intégration en douceur des outils d’IA, la réduction des délais de réservation et d’annulation des cours et les commentaires positifs des utilisateurs sur les programmes d’entraînement personnalisés. En outre, le projet a respecté le budget et le calendrier, et peu de problèmes ont été signalés après le lancement.

    • Métriques de réussite :
      • Adoption des fonctionnalités d’IA par 80 % des membres en trois mois
      • Réduction de 50 % du temps passé à réserver et à annuler des cours
      • Taux de satisfaction des utilisateurs de 90 % pour les nouvelles fonctionnalités du site Web
      • Moins de 5 % de problèmes techniques signalés après le lancement

Modèle de plan de projet de base à télécharger

  Modèle de plan de projet de base avec exemples

Télécharger un modèle de plan de projet de base avec exemples pour
  Microsoft Word  | Google Docs
Télécharger un modèle de plan de projet de base vierge pour
  Microsoft Word  | Google Docs

Ce modèle de plan de projet complet permet d’organiser et de gérer votre projet du début à la fin. Il fournit une structure claire pour définir le périmètre, fixer des objectifs et suivre l’avancement du projet. Pour utiliser le modèle, il suffit de remplir chaque section avec les détails de votre projet. Vous pouvez télécharger le modèle prérempli avec les exemples de données fournis ci-dessus ou télécharger une version vierge à personnaliser pour votre propre projet. Pour l’adapter à la méthodologie de gestion de projet que vous avez choisie, ajoutez simplement des sections en vous aidant des exemples suivants.

Pour apprendre à créer votre propre plan de projet à partir de zéro, consultez ce guide de rédaction du plan de projet parfait.

Exemple de plan de projet en cascade

L’approche en cascade (Waterfall) est une méthodologie de gestion de projet linéaire dans laquelle les équipes exécutent chaque phase de manière séquentielle avant de passer à la suivante. Contrairement aux méthodes Agile ou à d’autres méthodes itératives, un plan de projet en cascade est plus rigide : les équipes définissent les tâches et les calendriers dès le départ, ce qui convient parfaitement aux diagrammes de Gantt.

Cette méthode est idéale pour les projets avec des interdépendances claires, tels que le projet de rénovation de cuisine suivant :

Exemple de plan de projet en cascade (Waterfall)

Exemple de plan de projet avec diagramme de Gantt

Les diagrammes de Gantt sont également utiles pour planifier des tâches sur des projets simples. Un diagramme de Gantt est une chronologie visuelle qui affiche les dates de début et de fin des tâches. Dans cet exemple, l’équipe présente les tâches sur un diagramme de Gantt pour un projet de développement et de lancement d’un programme.

Exemple de plan de projet avec diagramme de Gantt

« J’utilise généralement des diagrammes de Gantt lorsque j’ai besoin d’avoir une représentation visuelle des tâches au fil du temps », explique Sahana Ramlugan, responsable marketing et projet chez Adepteq. « Ils sont particulièrement utiles pour les parties prenantes qui préfèrent avoir une chronologie claire et linéaire des phases du projet. »

Portrait c de Sahana

Les équipes peuvent également utiliser un outil tel qu’Excel pour créer des diagrammes de Gantt pour un plan de projet. Consultez cette synthèse des modèles de plan de projet pour Excel pour en savoir plus.

Exemple de plan de projet CPM (méthode du chemin critique)

La méthode du chemin critique (CPM) est une approche de gestion de projet dans laquelle vous identifiez les tâches les plus importantes d’un projet, c’est-à-dire celles qui doivent être terminées à temps pour éviter les retards. Cet exemple de projet est complexe et comprend de nombreuses interdépendances, ce qui le rend parfait pour la CPM.

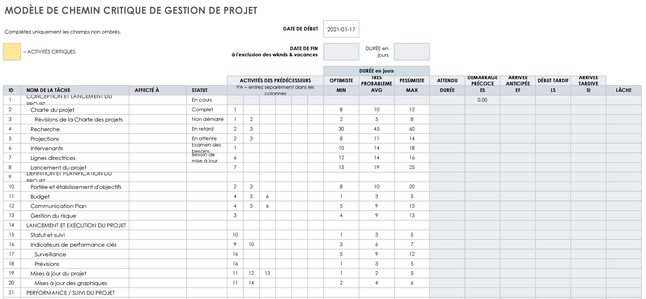

Modèle de chemin critique pour la gestion de projet

« Lorsque je planifie des projets à l’aide de la CPM, j’identifie la séquence de tâches interdépendantes la plus longue », explique Sahana Ramlugan. « Cette méthode permet d’identifier les retards qui pourraient avoir un impact sur le calendrier global du projet. La CPM fonctionne mieux dans le cas de projets où les échéances sont fixes, comme les déploiements de logiciels ou les projets de construction, car elle vous permet de surveiller de près les tâches cruciales. »

Exemples de plans de projet Agile

La planification de projet à l’aide de la méthode Agile est itérative et flexible et se concentre sur la réalisation de travaux en segments de travail courts, appelés sprints. Contrairement aux plans de projet traditionnels qui ont des calendriers fixes et un périmètre initial détaillé, les plans Agile s’adaptent en permanence. Les équipes Agile hiérarchisent les tâches de manière dynamique et peuvent ajuster régulièrement le périmètre pour répondre aux besoins du projet.

« En théorie, un plan de projet Agile n’existe pas », explique Hugh Smith, un ingénieur logiciel ayant plus de dix ans d’expérience dans les environnements Agile. « Un plan de projet est un concept qui ne peut exister que dans la méthodologie Waterfall, parce que cette dernière prévoit un calendrier et définit le périmètre d’un projet, ce qui n’est pas le cas des concepts Agile. »

Hugh Smith

Plutôt que de suivre un plan fixe, les développeurs Agile vont cartographier les sprints ou les itérations, en se concentrant sur les progrès incrémentaux, l’adaptation aux changements et le perfectionnement continu du produit en fonction du feedback.

« Dans la méthode Agile, la planification de projet est itérative et flexible », explique Sahana Ramlugan. « Contrairement aux méthodes traditionnelles, vous vous concentrez sur la création de valeur par le biais de sprints plus petits et plus faciles à gérer. L’accent est mis sur l’adaptabilité et la réponse au changement, plutôt que sur le respect d’un plan rigide. La planification dans la méthode Agile est un processus continu, le feedback des parties prenantes et des membres de l’équipe guidant la phase d’après. Cela permet d’effectuer des ajustements en temps réel. »

Par exemple, imaginez qu’une équipe de développement conçoive une application mobile de fidélisation de la clientèle afin que les clients puissent gagner des points pour des récompenses et recevoir des offres personnalisées. Au lieu de diviser ce projet en jalons et en tâches, un chef de projet Agile le diviserait en sprints et fonctionnalités. Par exemple, le premier sprint peut inclure des fonctionnalités d’enregistrement et d’intégration des utilisateurs, telles qu’une fonctionnalité de gestion des profils utilisateur qui permet aux utilisateurs de mettre à jour leurs informations personnelles et leurs préférences dans l’application.

Voici un exemple de feuille de calcul de planification de sprint :

Exemple de planification de sprint

Pour trouver des feuilles de calcul préformatées comme celle-ci, consultez la collection de modèles de planification de sprints gratuits.

Les produits qui n’ont pas encore été assignés à un sprint résident dans le backlog produit, qui est une liste hiérarchisée de fonctionnalités, d’améliorations et de tâches à effectuer pour un projet. Le backlog produit sert de liste de tâches dynamique pour l’équipe de développement.

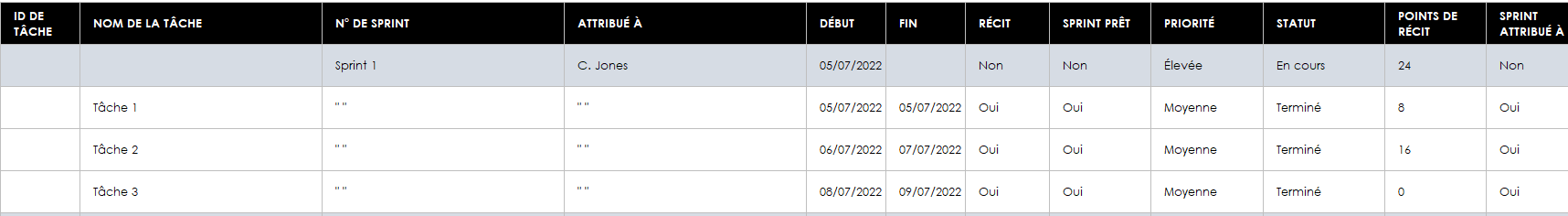

Voici un exemple d’un petit backlog produit :

Backlog produit Agile

Exemple de plan de projet Agile avec un diagramme de Gantt

Dans la méthode Agile, les diagrammes de Gantt peuvent être utilisés pour la planification de haut niveau ou pour communiquer les calendriers et les jalons du projet aux parties prenantes qui ont besoin d’une représentation visuelle de l’avancement, même dans un environnement itératif. Ils aident les équipes à cartographier les sprints, à suivre les interdépendances et à aligner les calendriers de projet plus larges tout en restant flexibles​

« Dans la méthode Agile, les diagrammes de Gantt peuvent parfois sembler trop rigides, mais ils peuvent tout de même être utiles dans des environnements hybrides où les équipes ont besoin d’une vue de haut niveau des jalons », explique Sahana Ramlugan.

Cet exemple de diagramme de Gantt illustre la feuille de calcul de planification de sprint de l’exemple précédent sous la forme d’un diagramme de Gantt à code couleur :

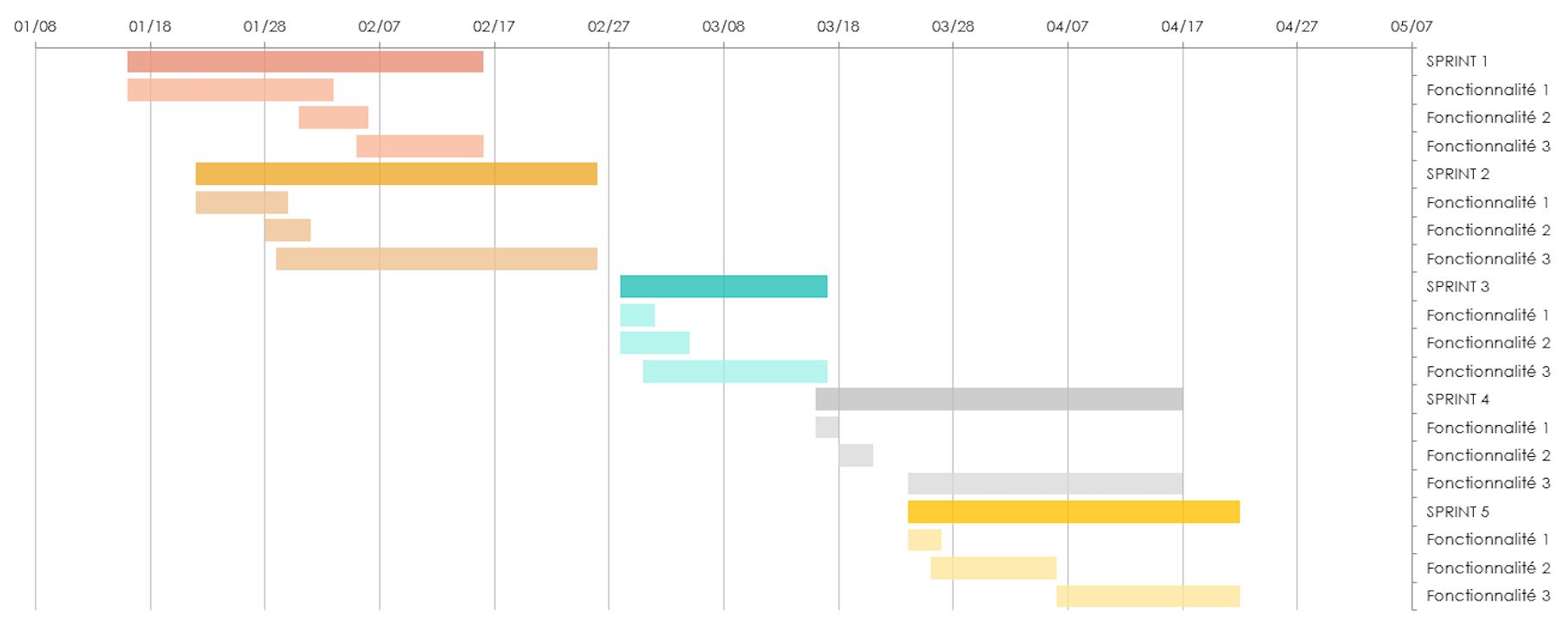

Exemple de diagramme de Gantt Agile

Exemple de plan de projet Kanban

Vous pouvez également organiser des tâches dans un projet Agile à l’aide d’un tableau Kanban. Un tableau Kanban est un outil visuel qui permet aux équipes de suivre l’avancement du travail dans des colonnes de statut simples (souvent À Faire, En cours, et Terminé). Cet exemple illustre comment un chef de projet peut organiser des tâches sur un tableau Kanban à insérer dans son plan de projet :

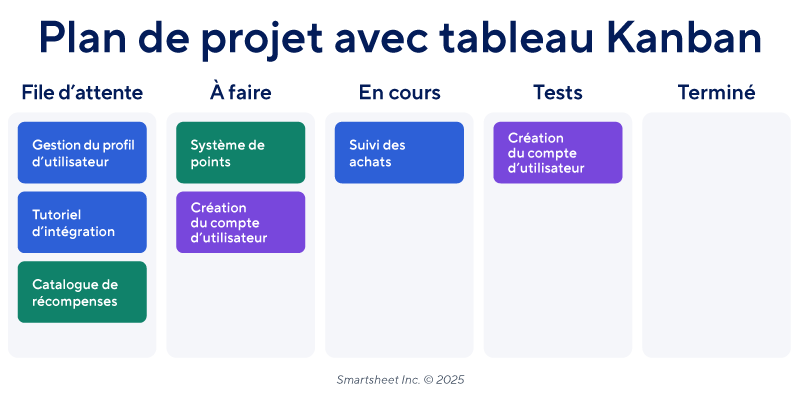

Exemple de plan de projet avec tableau Kanban

Vous pouvez toujours modifier les libellés de colonne en fonction des besoins de votre projet. « La complexité d’un tableau Kanban dépend de l’équipe », explique H. Smith. « Est-ce que les étapes À Faire, En Cours, et Terminé nous conviennent ? Ou faut-il ajouter des colonnes Bloqué ou En cours de test ? »

Exemple de plan de projet de programmation extrême (XP)

Certaines équipes Agile choisissent d’utiliser la programmation extrême (XP), une autre méthodologie Agile. Un plan de projet XP comprend des cycles courts et itératifs avec des récits utilisateur détaillés et des boucles de rétroaction constantes. Il est toutefois plus rigide que d’autres méthodes Agile, avec une communication constante entre les développeurs et le client.

Voici un exemple de processus XP pour un seul récit utilisateur :

Récit utilisateur : en tant qu’utilisateur, je veux voir un message de confirmation lorsque j’enregistre mes modifications de profil afin de savoir si mes mises à jour ont abouti.

  1. Réunion de planification : l’itération commence par une réunion de planification au cours de laquelle l’équipe discute et sélectionne des récits utilisateur.
  2. Répartition et affectation des tâches : l’équipe évalue ensuite l’effort pour ce récit utilisateur et le divise en tâches :
    • Tâche 1 : concevoir l’interface utilisateur du message de confirmation.
    • Tâche 2 : mettre en œuvre la logique back-end pour confirmer que les modifications de profil ont été enregistrées.
    • Tâche 3 : intégrer le message de confirmation avec la fonction Enregistrer.
    • Tâche 4 : rédiger des tests automatisés pour les modifications front-end et back-end.
  3. Programmation en binôme et intégration continue : les développeurs travaillent en binôme, l’un effectuant le codage et l’autre la révision en temps réel. Chaque binôme intègre fréquemment le code dans la branche principale et exécute des tests automatisés pour détecter rapidement les problèmes.
  4. Développement piloté par les tests (TDD) : les développeurs écrivent des tests unitaires avant de mettre en œuvre le code pour s’assurer que la fonctionnalité se comporte comme prévu dès le départ. Ils exécutent des tests automatisés pour vérifier que le message de confirmation s’affiche correctement lorsque les modifications de profil sont enregistrées. Enfin, ils effectuent des tests d’acceptation utilisateur (UAT) pour s’assurer que la fonctionnalité répond aux besoins et aux attentes de l’utilisateur.
  5. Réunions quotidiennes : l’équipe se réunit quotidiennement pour une brève réunion sur le vif afin de discuter des progrès, des obstacles et de ce sur quoi elle travaillera ensuite.
  6. Feedback des clients : l’équipe présente la fonctionnalité au client ou au propriétaire du produit et recueille le feedback pour déterminer si le message de confirmation répond aux attentes du client.

Exemple de plan de projet APF (cadre de projet adaptatif)

Comme pour la méthode Agile, le cadre de projet adaptatif (APF) est plus souple qu’un plan de projet traditionnel, ce qui permet des ajustements à mesure que le projet évolue. Contrairement à la méthode Agile, l’APF n’adapte pas seulement les livrables. Il adapte plutôt l’ensemble du processus du projet, y compris la méthodologie, pour mieux répondre aux besoins fluctuants du projet.

Une équipe utilisant l’APF peut créer une structure de répartition du travail (WBS), comme dans l’exemple ci-dessous, pour répartir les livrables du projet en tâches plus petites et gérables dans le plan de projet :

Exemple de plan de projet avec WBS APF

Exemple de plan de projet PRINCE2

Un plan de projet PRINCE2 décrit comment et quand les objectifs du projet seront atteints, y compris les produits, les activités et les ressources. Dans ce plan de projet de la phase d’initiation, l’équipe définit les hypothèses du projet et les interdépendances des tâches, et alloue un budget pour cette phase. Les ressources tampon sont un élément important de PRINCE2.

Exemple de plan de projet PRINCE2

« La méthode PRINCE2 est une question de structure », explique Sahana Ramlugan. « La planification avec PRINCE2 nécessite de diviser le projet en étapes avec des objectifs, des ressources et des calendriers définis. Chaque étape est planifiée en détail et les équipes examinent les progrès avant de passer à la suivante. Ce cadre garantit le contrôle et la responsabilité à tous les niveaux, ce qui est particulièrement utile pour les projets complexes de grande envergure où la gouvernance et la communication avec les parties prenantes sont essentielles. »

Exemple de plan de projet Six Sigma

Les plans de projet Six Sigma se distinguent parce qu’ils utilisent une approche structurée et axée sur les données pour améliorer les processus. Ils se concentrent sur la réduction des erreurs et des variations grâce à la méthode DMAIC (définir, mesurer, analyser, améliorer, contrôler). L’exemple d’amélioration du processus d’acquisition client ci-dessous montre une feuille de route claire pour améliorer la qualité et l’efficacité du processus.​

Amélioration du processus d’acquisition de clients de Get Rich Financial Services

  1. Description du projet : l’objectif de ce projet Six Sigma est d’améliorer le processus d’acquisition de clients pour Get Rich Financial Services en réduisant les inefficacités, en optimisant la génération de leads et en augmentant les taux de conversion. À l’heure actuelle, le processus est entravé par des taux élevés d’abandon et des délais d’intégration longs, ce qui entraîne un taux d’acquisition de clients inférieur aux attentes. Ce projet appliquera la méthodologie DMAIC pour cerner les causes profondes de ces inefficacités, mettre en œuvre des améliorations ciblées et assurer un processus d’acquisition rationalisé et efficace. En affinant les efforts de marketing, en réduisant les délais de réponse aux leads et en améliorant l’expérience d’intégration des clients, le projet vise à augmenter le nombre de leads qualifiés et à améliorer la satisfaction globale des clients, contribuant ainsi à une plus forte croissance des recettes pour Get Rich Financial Services.

    Les métriques clés à améliorer comprennent les taux de conversion des leads, le temps d’intégration des clients et le coût par acquisition, avec une amélioration attendue de 20 à 30 % dans ces domaines clés.

  2. Énoncé du problème : les taux d’acquisition des clients de Get Rich Financial Services sont inférieurs aux attentes en raison de l’inefficacité des processus de génération de leads et d’intégration. Parmi les défis actuels, on peut citer le taux élevé d’abandon des clients pendant la phase d’intégration, la lenteur des délais de réponse aux leads et l’incohérence des stratégies de suivi, ce qui entraîne un coût élevé par acquisition et des occasions de recettes manquées. Ces problèmes ont une incidence sur la capacité de l’entreprise à accroître sa clientèle et à atteindre ses objectifs de vente. Ce projet Six Sigma vise à cerner les causes profondes de ces inefficacités et à mettre en œuvre des améliorations de processus afin d’augmenter les taux de conversion des leads et de réduire les coûts d’acquisition.

  3. Énoncé de l’objectif : l’objectif de ce projet Six Sigma est de rationaliser et d’optimiser le processus d’acquisition de clients de Get Rich Financial Services en augmentant les taux de conversion des leads, en réduisant le taux d’abandon des clients lors de l’intégration et en réduisant le coût par acquisition de 20 % en six mois. Le projet permettra d’atteindre ces améliorations en identifiant et en corrigeant les principales inefficacités dans les délais de réponse aux leads, les stratégies de suivi et les processus d’intégration, ce qui améliorera la satisfaction globale des clients et contribuera à la croissance des recettes​

  4. Rôles et responsabilités de l’équipe

RôleResponsabilitéNom et fonction
Sponsor du projetFournir une orientation générale, sécuriser les ressources et s’assurer que le projet s’aligne sur les objectifs stratégiques. Agir en tant que décideur clé et approuver les principaux jalons.Jason Desjardins, directeur marketing
Champion de projetSoutenir le projet à un niveau élevé, aider à éliminer les obstacles et veiller à ce que le projet suscite l’intérêt de tous les services.Hazel Christensen, responsable de l’acquisition client
Chef de projet/Ceinture noireDiriger l’équipe du projet, gérer les opérations quotidiennes, assurer le respect de la méthodologie Six Sigma (DMAIC), suivre les progrès et s’assurer que les livrables du projet sont atteints.Sasha Petrov, spécialiste principale de l’amélioration des processus
Ceintures vertesAider la ceinture noire à exécuter les tâches lors des phases DMAIC, procéder à la collecte et à l’analyse des données et mettre en œuvre les améliorations.

Lori Garcia, analyste de l’amélioration des processus

Romy Bailey, analyste marketing

Ceintures jaunesAider à l’exécution du projet en collectant des données, en aidant à la cartographie des processus et en soutenant les ceintures vertes et noires dans diverses tâches.

Brian Gorman, analyste junior de l’amélioration des processus

Steven Addison, assistant marketing

  1. Phases DMAIC :

    PhaseObjectifActivités clés
    DéfinirDéfinir clairement l’objectif, le périmètre et les principaux livrables du projet.
    • Élaborer la charte du projet : décrire l’énoncé du problème, l’énoncé des objectifs et le périmètre.
    • Identifier les parties prenantes et constituer l’équipe du projet.
    • Effectuer une analyse de la voix du client (VOC) pour comprendre les défis liés à l’acquisition de clients.
    • Créer un diagramme SIPOC (fournisseurs, contributions, processus, résultats, clients) pour cartographier le processus d’acquisition.
    • Définir les jalons du projet et établir un calendrier général.
    MesurerCollecter des données pour comprendre l’état actuel du processus d’acquisition de clients.
    • Élaborer un plan de collecte de données focalisé sur les taux de conversion des leads, les délais d’intégration et le coût par acquisition.
    • Établir des métriques actualisées pour une acquisition efficace des clients.
    • Créer une cartographie du processus d’acquisition du client.
    • Identifier les variations du processus et créer des diagrammes de contrôle pour les données de référence.
    AnalyserIdentifier les causes profondes des inefficacités et des coûts d’acquisition élevés.
    • Effectuer une analyse des causes profondes en créant un diagramme en arêtes de poisson qui identifie les problèmes clés.
    • Analyser les données collectées pour déterminer les tendances en matière d’abandon, de lenteur des réponses aux leads et de goulots d’étranglement liés à l’intégration.
    • Effectuer une analyse des écarts afin de comparer les performances actuelles avec les objectifs cibles.
    • Hiérarchiser les problèmes les plus importants à résoudre.
    AméliorerMettre en œuvre des solutions pour améliorer l’efficacité de l’acquisition de clients.
    • Développer des stratégies d’amélioration qui se concentrent sur l’amélioration du suivi des leads, l’optimisation de l’intégration et la réduction des coûts par acquisition.
    • Piloter les changements dans un environnement contrôlé pour évaluer l’efficacité.
    • Organiser des sessions de brainstorming et concevoir des cartes de processus pour l’état futur.
    • Mettre en œuvre des modifications optimales au sein du processus d’acquisition de clients.
    • Mesurer les premiers résultats pour suivre les améliorations.
    ContrôlerPérenniser les améliorations.
    • Élaborer un plan de contrôle qui décrit les procédures de surveillance et de pérennisation des améliorations (par exemple, tableaux de bord et indicateurs clés de performance).
    • Former les responsables de processus et les membres de l’équipe aux nouveaux processus.
    • Mettre en œuvre des procédures opérationnelles standard (SOP) pour le processus amélioré.
    • Effectuer régulièrement des examens et des analyses de performance.
    • Transférer la responsabilité aux propriétaires du processus et assurer la transition vers le fonctionnement normal.
  2. Impact financier : le projet d’amélioration du processus d’acquisition de clients de Get Rich Financial Services vise à réduire considérablement le coût par acquisition et à augmenter les taux de conversion globaux des clients, ce qui se traduira par des avantages financiers mesurables. Les impacts financiers attendus sont les suivants :

    1. Réduction des coûts : le coût actuel par acquisition (CPA) est d’environ 200 €. En rationalisant le processus d’acquisition de clients et en éliminant les inefficacités, le projet vise à réduire le CPA de 20 %, le ramenant à 160 €. Avec un objectif d’acquisition annuel de 5 000 nouveaux clients, cette réduction permettrait d’économiser environ 200 000 € chaque année ([200 - 160] x 5 000).
    2. Augmentation du taux de conversion : le taux de conversion actuel des leads en clients est de 5 %. En améliorant les processus de suivi des leads et en optimisant l’intégration, le projet vise à élever le taux de conversion à 7 %. Cette amélioration devrait attirer 2 000 clients de plus par an, se traduisant par une augmentation des recettes annuelles d’environ 1 million d’euros, en supposant une valeur moyenne à vie des clients de 500 €.
    3. Retour sur investissement (ROI) : le coût prévu du projet Six Sigma, y compris le personnel, l’analyse des données et les changements de processus, est estimé à 100 000 €. Les économies combinées découlant de la réduction du CPA et des recettes issues de l’augmentation du taux de conversion sont estimées à 1,2 million d’euros par an, soit un retour sur investissement de 1 100 % pour la première année.
    4. Impact à long terme : la pérennisation de ces améliorations sur une période de cinq ans devrait se traduire par des économies totales et des recettes supplémentaires d’environ 6 millions d’euros.

Modèle de plan de projet Six Sigma à télécharger

Exemple de plan de projet Six Sigma

Télécharger un plan de projet Six Sigma vierge pour
Microsoft Word  | Google Docs
Télécharger un exemple de plan de projet Six Sigma pour
Microsoft Word  | Google Docs

Ce modèle de plan de projet Six Sigma est parfait pour les équipes qui ont besoin d’identifier les inefficacités, d’optimiser les opérations et d’assurer une prise de décision basée sur les données, pour des améliorations mesurables. Vous pouvez télécharger le modèle, qui comporte des sections pour le périmètre, les objectifs, les métriques et les rôles du projet, prérempli avec l’exemple ci-dessus ou en version vierge à personnaliser en fonction de vos initiatives.

Pour obtenir de l’aide sur la planification de votre prochain projet marketing, consultez cette collection de modèles de plan de projet marketing dans tous les formats.

Exemple de plan de projet Lean

Les plans de projet Lean visent à fournir une valeur maximale pour le client, plutôt que de se conformer strictement au périmètre, au calendrier et aux phases prédéfinis comme dans les plans de projet traditionnels. Plutôt que de définir des jalons fixes en matière de livrables, les gestionnaires de projet et les équipes Lean conçoivent des processus qui s’améliorent continuellement avec des outils tels que les cartes de flux de valeur (VSM).

« La planification Lean met l’accent sur l’efficacité, l’élimination du gaspillage et la maximisation de la valeur », explique Mme Ramlugan. « Un des éléments clés de la méthode Lean est la carte de flux de valeur, qui permet de suivre le flux des tâches afin de s’assurer que chaque étape ajoute de la valeur au produit final. Contrairement à d’autres méthodologies, la méthode Lean met l’accent sur l’amélioration continue et l’itération rapide, ce qui la rend idéale pour les projets d’optimisation des processus. »

Voici un exemple de VSM à inclure dans un plan de projet Lean :

Exemple de plan de projet Lean avec VSM

Trouvez des modèles gratuits pour créer une carte de flux de valeur comme celle-ci dans cette collection de modèles VSM.

Exemple de plan de projet avec jalons

Un graphique de jalons dans un plan de projet expose clairement et visuellement les phases clés du projet afin que les parties prenantes puissent facilement suivre l’avancement. Dans cet exemple de révision de politique sur le télétravail, l’équipe RH peut établir des jalons, comme la recherche de bonnes pratiques et la révision de la politique selon un calendrier simple, afin d’assurer la transparence et l’harmonisation.​

Plan de projet avec jalons

Pour plus de ressources sur la planification de votre prochain projet de ressources humaines, consultez cette collection de modèles de planification de projets RH, notamment un modèle de plan de dotation en personnel et un modèle de planification stratégique.

Exemple de plan de projet interfonctionnel

L’exemple montre un organigramme de processus interfonctionnels que vous pouvez intégrer dans un plan de projet afin de clarifier les rôles et les responsabilités. Ce type de diagramme de flux fonctionnel permet d’éviter la confusion, en particulier lorsque des équipes qui ne travaillent généralement pas ensemble sont affectées au même projet.

Exemple de plan de projet interfonctionnel

On peut voir que chaque couloir représente le service responsable de tâches spécifiques, montrant ainsi comment le processus les relie.

Exemple de plan de projet avec carte mentale

Une carte mentale est un outil de brainstorming visuel qui peut aider à façonner un plan de projet. Elle commence généralement par le but ou l’objectif principal du projet au centre du diagramme, puis se divise en catégories connexes, telles que les tâches, les ressources, les calendriers, les risques et les parties prenantes.

Exemple de plan de projet avec carte mentale

Éléments communs d’un plan de projet

Les éléments communs d’un plan de projet comprennent généralement le récapitulatif, le périmètre du projet, les objectifs et les buts, le calendrier et les jalons, les rôles et les responsabilités, les coûts de référence, le plan de contrôle des coûts, le plan de gestion des risques, le plan de communication, l’évaluation du projet et certaines métriques de réussite.

Selon le type de projet ou la méthodologie de gestion de projet que vous utilisez, vous aurez peut-être besoin de sections supplémentaires. Vous pouvez également adapter ces éléments à votre approche spécifique.

Voici les éléments communs à tous les plans de projet exhaustifs :

  • Récapitulatif : donnez un bref aperçu du projet, de sa raison d’être et de ses principaux objectifs afin de permettre aux parties prenantes de bien comprendre les buts du projet.
  • Périmètre du projet : définissez les limites de votre projet, à savoir ce qu’il comprend et ce qu’il ne comprend pas. Cela permet d’assurer l’alignement sur les livrables et les activités clés.
  • Objectifs et buts : énumérez les principaux résultats que le projet vise à atteindre afin de pouvoir concentrer les efforts sur une réussite mesurable.
  • Calendrier et jalons : décrivez les phases du projet et les échéances importantes. Cela permet aux équipes de suivre les progrès et de respecter le calendrier.
  • Rôles et responsabilités : définissez clairement les tâches spécifiques assignées à chaque membre de l’équipe ou partie prenante. Notez le principal point de contact de chaque équipe.​
  • Coûts de référence : établissez le budget du projet approuvé qui servira de point de référence pour le suivi et le contrôle des dépenses réelles.
  • Plan de contrôle des coûts : expliquez comment le budget du projet sera géré et contrôlé afin d’éviter les dépassements de coûts et d’assurer la responsabilité financière.
  • Plan de gestion des risques : identifiez les risques potentiels et définissez des stratégies d’atténuation pour éviter les perturbations.
  • Plan de communication : décrivez la façon dont l’information sera partagée entre les parties prenantes, y compris la fréquence des mises à jour, les méthodes de communication et les principaux points de contact.
  • Métriques d’évaluation et de réussite du projet : précisez comment la réussite du projet sera mesurée et fournissez des critères clairs pour évaluer les résultats et la performance.

Éléments communs à chaque type de plan de projet

La structure d’un plan de projet varie en fonction de la méthodologie que vous utilisez, du périmètre du projet, de la taille de l’équipe et d’autres facteurs. Par exemple, un plan de projet en cascade (Waterfall) est généralement linéaire, avec un calendrier et un périmètre fixes. En revanche, les projets Agile se concentrent sur le développement itératif, avec des calendriers flexibles et un périmètre évolutif.

D’autres facteurs, comme la complexité du projet, les ressources disponibles et les exigences propres au secteur, influeront également sur la structure du plan. Par exemple, le plan peut inclure une gestion détaillée des risques dans les secteurs fortement réglementés ou des protocoles de communication plus fluides dans les projets créatifs.

Voici un tableau complet qui présente les différences entre les plans de projet pour chaque méthodologie commune de gestion de projet :

Tableau comparatif des plans de projet par méthodologie

Télécharger le tableau comparatif des plans de projet par méthodologie pour Adobe PDF

Téléchargez ce tableau comparatif imprimable pour vous y référer rapidement lors de la sélection du format et des sections appropriés pour votre prochain plan de projet. Ce tableau met en évidence les aspects clés, tels que le style de planification, le niveau de détail et de rigidité requis dans l’énoncé de périmètre, la flexibilité du calendrier et les types de projets les mieux adaptés à chaque méthodologie.

Planifiez et exécutez avec succès votre projet avec la gestion de projet Smartsheet

De la simple gestion de tâches et de projets à la gestion complexe de ressources et de portefeuilles, Smartsheet vous aide à améliorer la collaboration et à accélérer le travail. Vous avez ainsi les moyens d'accomplir plus de travail. La plateforme Smartsheet facilite la planification, la capture, la gestion et la création de rapports sur le travail depuis n'importe où, ce qui permet à votre équipe d'être plus efficace et d'accomplir plus. Créez des rapports de synthèse sur les métriques clés et obtenez de la visibilité en temps réel quant au travail grâce aux rapports de synthèse, aux tableaux de bord et aux flux de travail automatisés conçus afin d'aider votre équipe à rester connectée et informée. Quand les équipes bénéficient de clarté quant au travail en cours, elles peuvent accomplir bien plus dans le même temps. Essayez Smartsheet gratuitement, dès aujourd'hui.

Connectez votre personnel, vos processus et vos outils à l'aide d'une plateforme simple et conviviale.

Essayer Smartsheet gratuitement Get a Free Smartsheet Demo
